Tammelan Stadion -hybridihankkeessa kenttä ja asuintalot yhdistetään viihtyisäksi kokonaisuudeksi

YIT:läiset ovat olleet jo usean vuoden ajan mukana rakentamassa tänä vuonna valmistuvaa hybridistadionia, joka yhdistää täysimittaisen kentän ja asuintalot viihtyisäksi kokonaisuudeksi. Kotinsa ikkunasta voi parhaimmassa tapauksessa seurata käynnissä olevia jalkapallo-otteluita.

Tammelan Stadionin kokonaisuuteen kuuluvat jalkapallostadion, viisi asuinrakennusta sekä liike- ja pysäköintitiloja. Valmistuttuaan stadion vastaa harrastajamäärien kasvuun ja täyttää 8000 hengen katsomoineen UEFA:n korkeimman kategorian vaatimukset, mahdollistaen korkean tason kansainväliset ottelut.

YIT toteuttaa stadionin kellaritasoon sijoittuvat kauppakeskus-, pysäköinti- ja aputilat sekä kolme asuintaloa. YIT:n rakentamat asuintalot ovat nimeltään Ylärima, Vapari ja Kulmuri, joista ensiksi mainittu on taloista korkein 13 kerroksellaan. Yläriman asuntojen ikkunoista voi parhaimmillaan tarkkailla käynnissä olevia otteluita.

Hankkeen työmaapäällikkö Sakari Tervala kertoo, että Tammelan stadionissa on 12 000 bruttoneliötä, parkkitilaa ja liiketilaa taas noin 4 500 neliön verran.

”Jalkapallostadion valmistuu tämän vuoden loppuun mennessä ja ensimmäisiä pelejä pelataan vuoden 2024 keväällä.”

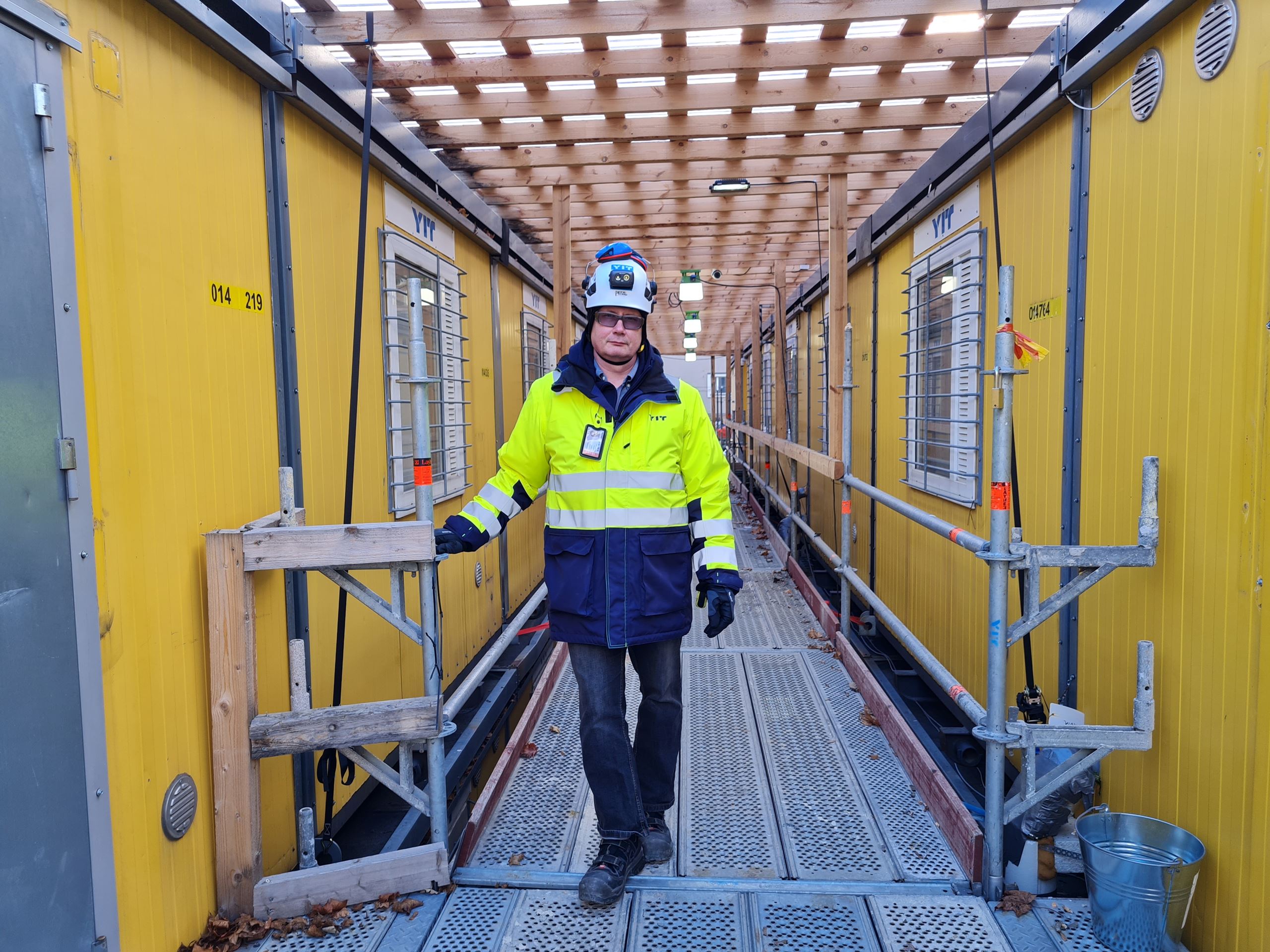

Työmaapäällikkö Sakari Tervala

Sakarin mukaan positiivista Tampereen kaupungin kanssa integroituna projektitoteutuksena tehtävässä hankkeessa on ollut muun muassa nähdä erittäin läheltä muidenkin rakennusliikkeiden toimintaa. Yhteistyö varsinaisen jalkapallostadionin rakentavan Pohjola Rakennuksen kanssa on sujunut hyvin.

”Meillä on ollut useampi yhteinen palaveri joka viikko. Pohdimme niissä muun muassa työturvallisuusasioiden järjestämistä ja urakkarajapintojen yhteensovittamista.”

Sakari toteaa, että Tammelan stadionin hanke on edennyt sen laajuuteen nähden hyvin. Joitakin yllätyksiä on tullut, mutta hanke on saatu pidettyä aikataulussa.

YIT:n rakentamat talot on toteutettu eri vaiheissa. Kulmuri on jo lähes valmis: siinä tällä hetkellä viimeistelytyöt käynnissä ja pihatyöt tehdään, kun kelit lämpenevät. Ylärimassa puolestaan väliseinätyöt ovat valmiit ja sisävaiheen työt käynnissä.

”Vaparissa runko on jo valmis ja vesikattotyöt ovat alussa. Sisävaiheen työt ovat lähdössä liikkeelle.”

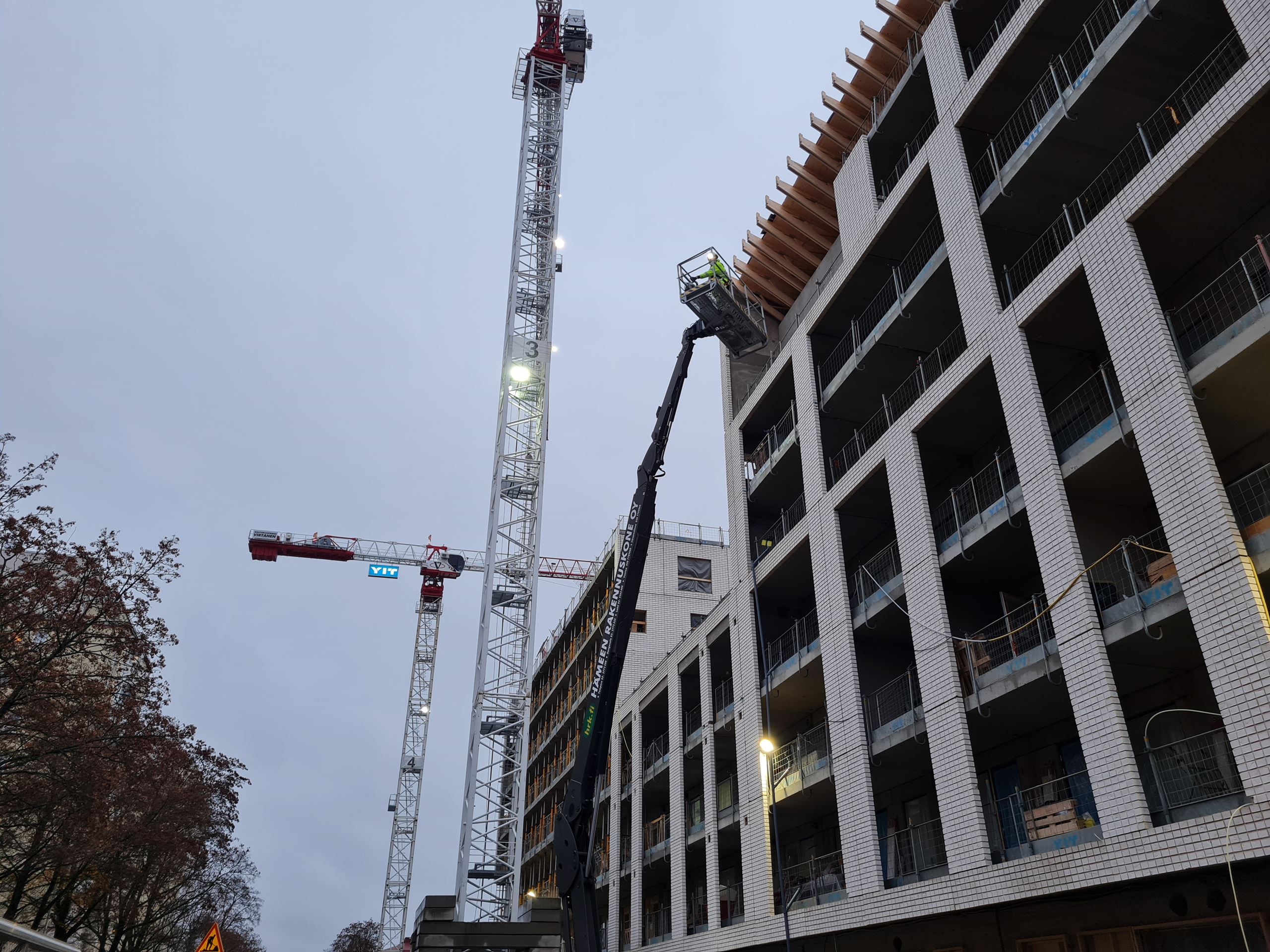

Kuvassa rakennettiin syksyllä stadionin yhteyteen tulevaa korkeinta taloa, Ylärimaa.

Pysäköintilaitos aputiloineen tulee olemaan valmis syyskuussa. Tällä hetkellä siellä rakennetaan savunpoistoa ja tehdään myös muita talotekniikkatöitä.

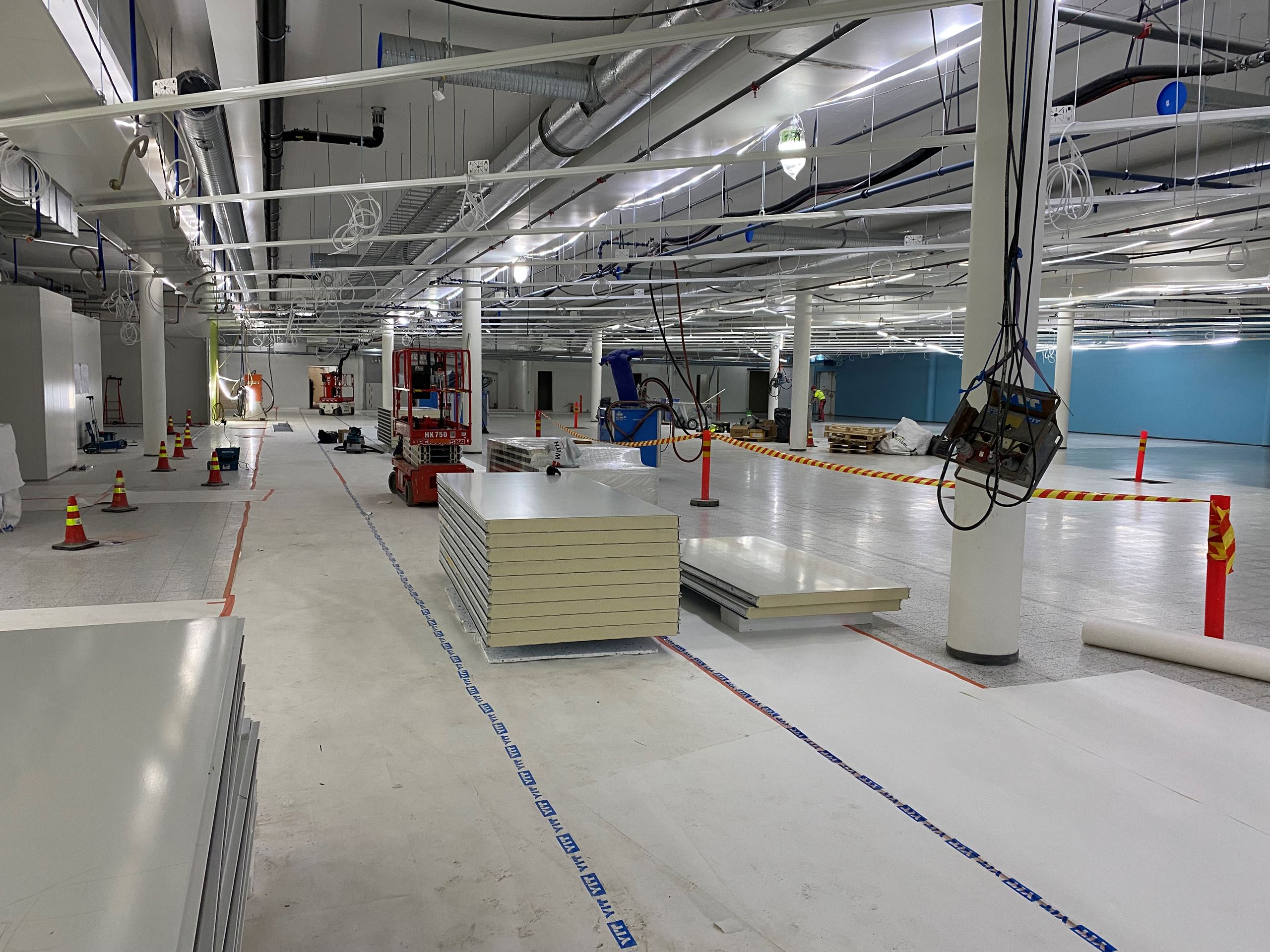

Liikekeskus valmistuu lokakuussa. Sen lattiapinnoista on tehty 60 % ja talotekniikkatöistä 80 %. Liukuportaat ovat paikoillaan, ja seuraavaksi alkaa ovien sekä varusteiden asennus.

Liikekeskuksessa alkaa ovien ja varusteiden asennus.

Yhteishenki hankkeella on ollut hyvä. Sitä on nostatettu muun muassa pienillä, koko tiimin arkisilla palkitsemisilla.

”Kun asetamme keskenämme jonkin tavoitteen ja saavutamme sen, ostamme kakun ja juomme kakkukahvit”, Sakari toteaa iloisesti.

Asumispuolelta on myös tullut koko ajan positiivista kommenttia, että siellä viihdytään. Siellä on työskennellyt 25 omaa työntekijäämme. Koko hankkeella on ollut YIT:ltä myös työnjohtoa ja työmaainsinööri yhteensä seitsemän hengen kokoonpanolla ja lisäksi yksi harjoittelija.

Sakarin työnkuvaan on kuulunut hankkeella päivittäin paljon erilaisia palavereita.

”Jaan töitä työnjohtajille. Jos he haluavat kysyä jotain tai heillä on jokin ongelma, olen käytettävissä. Jonkin verran aikaa menee suunnittelunohjauksessa ollessani yhteydessä suunnittelijaan sekä käyttäjäpalavereissa.”

Yhdeksän työmaan aikataulujen yhteensovittamista

Haasteita Tammelan stadionilla on ollut jonkin verran aikatauluttamisessa. Hankkeella on ollut jopa yhdeksän eri työmaata, joiden aikataulut on täytynyt sovittaa yhteen. Yhdeksäs työmaa on stadionin alueen ympärillä olevat Tampereen kaupungin katutyöt, joihin on tehty yhteensovitusaikataulu.

”Alas on mennyt vain yksi reitti, josta pääsee kuorma-autolla. Ei tahdo riittää tunnit päivässä, että kaikki saavat tavaransa vietyä. Luiskan käytössä on ollut tuntiaikataulu.”

Sakari pitää aikatauluttamista kuitenkin myös hankkeen isona onnistumisena.

”Alatilojen runkokin valmistui aikataulussa, mikä oli hyvä suoritus, kun toissatalvikin oli aika rankka täällä. Oli paljon pakkasta ja lunta, mutta silti se rakentui aikataulun mukaisesti.”

Yhteistyö Pohjola Rakennuksen kanssa saa vuolaita kehuja.

”Jos tarvitsemme jotain, he järjestävät sen kyllä pian, jos vain suinkin pystyvät. Kerromme, mikä meille on tärkeää ja he panostavat siihen - ja toisinpäin. Esimerkiksi jotain työvaiheita laitetaan etusijalle, jos vaan mahdollista.”
